首頁 > 新聞資訊 > 基層動态

福建華安抽水蓄能電站地下廠房地質長探洞汛後施工提速

  • 時間:2022年07月06日
  • 作者:系統管理員
  • 來源:
  • 點擊量:

  為加快華安抽水蓄能項目整體工作的推進速度,華安抽蓄公司提前組織開展可研階段的地質鑽探及地下廠房地質長探洞勘探工作,已經按期完成了臨時用地手續及用林手續辦理。

微信圖片_20220706155922

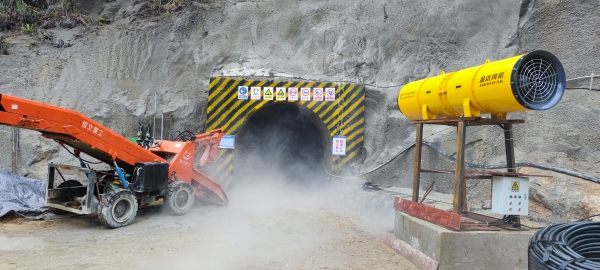

  6月以來,華安抽蓄公司以“安全生産月”為契機,加大防汛工作力度,采取施工區域加設防雨設施、加強現場督導等措施,大大降低連續降雨對地質長探洞的施工影響。近日華安抽蓄公司及時接通了10KV高壓電源,地下廠房長探洞爆破施工全面進入加速施工階段,日最快進尺達到6m,目前地質長探洞累計進尺41m。

  下一步,華安抽蓄公司将進一步加大施工人員及設備的投入,持續加大考核力度,确保2023年6月按時完成1760m地下長探洞的施工勘探任務,為可研工作的順利進展奠定堅實基礎。

  文/圖 王虎林

  • 上一篇:
  • 下一篇:

網站地圖|聯系我們|友情鍊接

金年会诚信至上金字招牌   版權所有©2020-2021   備案号:金年会诚信至上金字招牌

地址:濟甯市嘉祥縣黃垓鎮老庵村西100米路東 郵編:830063

XML 地圖
